3月14日,南湖校区K4开闭所所有出线开关冲击试验正常,满足配电设备运行要求后,能源管理中心供电技术负责人王长贵下达了供电指令,10kV高压配电改造项目第二路电源顺利完成送电调试工作。能源管理中心现场通过检查设备安装情况,核对开关调试报告和保护定值单等,对现场后续施工提出了整改意见。
由于K4开闭所供电管辖范围较广,涉及面较多,包括松苑餐厅、梅苑餐厅以及杏苑、松苑、竹苑、梅苑、兰苑等5个学生宿舍区,为尽量减少停电对全校师生学习生活带来的影响,中心提前精心谋划,研究制定应急预案,分成两个阶段实施本次设备更新计划。

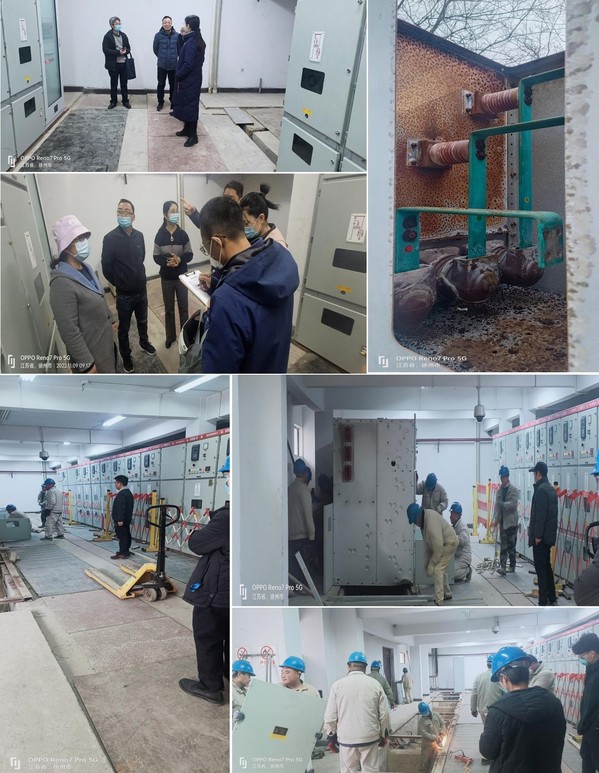

中心从2月6日开始,相继对下辖9座10kV配电室的1#和2#供电线路进行了切换操作,并完成了相关高压配电设备拆除并更换工作。在第二阶段的停电施工过程中,发现原有配电柜基础受力挤压变形并且内有进户水管等问题,具有重大安全隐患。

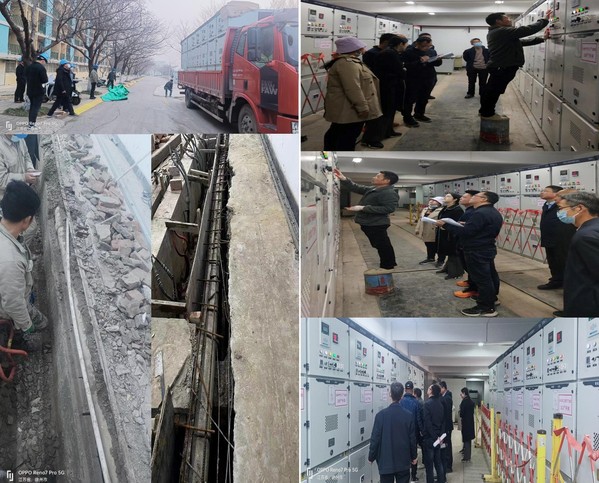

能源管理中心积极联系基建、设计、监理、施工等多家单位现场论证,研讨水管迁移方案,并要求对原有开关柜基础重新加固后再安装高压设备。3月10日在将原有两条供水主管迁移出配电室后,施工方陆续实施的新配电设备的安装调试工作,冲击三次后完成供电线路试送电,并全面恢复原有供电运行方式,目前所有配电设备运转良好,技术性能指标符合要求。
通过本次配电改造,彻底解决了原有开闭所内高压设备严重老化、电弧放电、绝缘降低等严重问题,能够有效的提供供电的安全性和可靠性,进一步为学校供电正常提供充足能源动力。
(图/文:梁鹏 孙志鹏/审核:陈志刚)
